Les citoyens du Tadjikistan ont reçu la promesse de l’indépendance énergétique d’ici août 2027

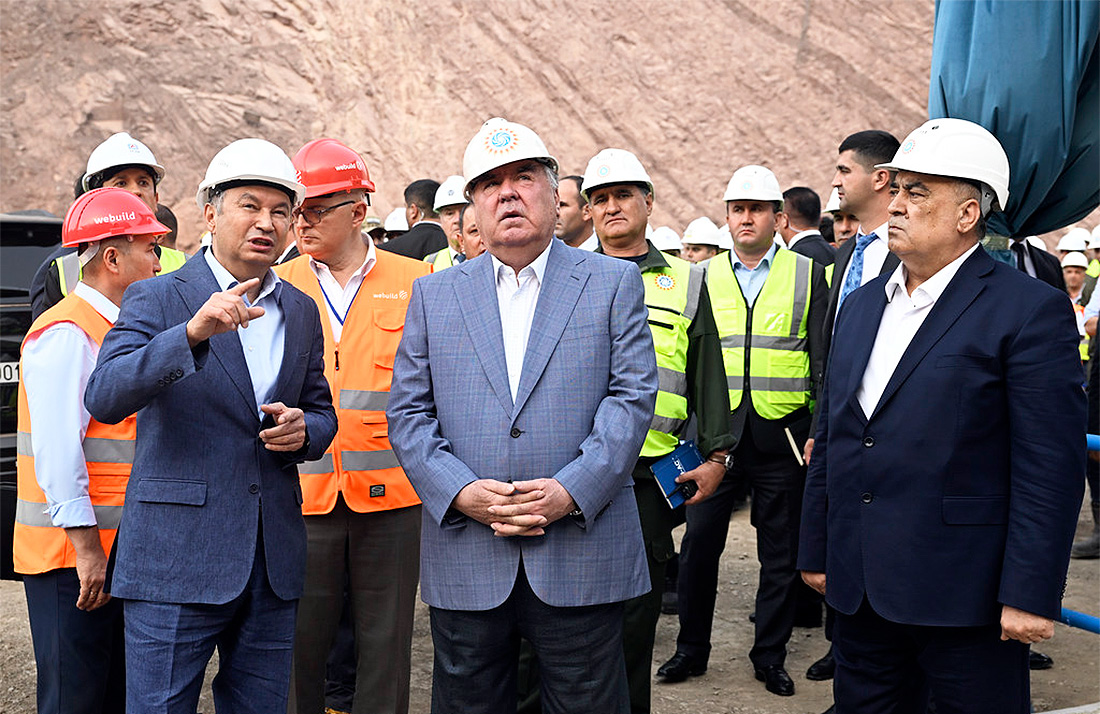

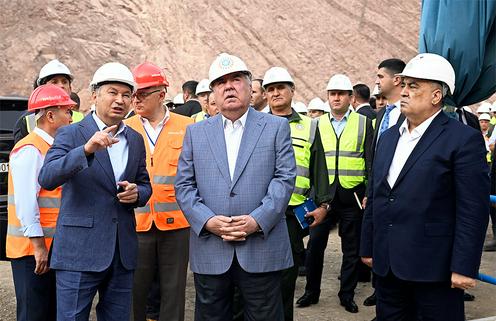

Les citoyens du Tadjikistan ont reçu la promesse de l’indépendance énergétique d’ici août 2027. Cette déclaration a été faite par le Premier ministre de la République, Kohir Rasulzoda, lors de la rencontre du président du pays, Emomali Rahmon, avec les employés de la centrale hydroélectrique de Rogun et les représentants actifs de la ville de Rogun,  rapporte le service de presse du chef de l’État .

Rahmon, s’adressant aux participants, a souligné qu’à partir de la mise en exploitation des deux premiers groupes sur la centrale, 9,1 milliards de kWh d’électricité ont été produits pour un montant de 2,1 milliards de somonis (soit 219 millions de dollars). En 2026, il est prévu de remplacer les roues des cinquième et sixième groupes hydrauliques par des roues permanentes, ce qui permettra d’augmenter la production. Les nouvelles roues ont été fournies par la société autrichienne Voith Hydro .

Le président a attiré l’attention sur la nécessité d’assurer la rapidité, la qualité et les normes internationales de la construction, d’accélérer l’édification du barrage et la mise en service de nouvelles capacités. Plus de 18 300 ouvriers et ingénieurs, ainsi que plus de 3 700 unités de matériel, participent à la construction de la centrale. Il a été confié à la société italienne ‘Salini Impregilo’ (Vibild), chargée de la construction du barrage, de garantir le remplissage du réservoir jusqu’à la cote de 1100 mètres d’ici la fin septembre de cette année .

« Il convient de noter qu’au 9 septembre — jour de la célébration du 34ᵉ anniversaire de l’indépendance de l’État — le niveau du barrage atteindra l’altitude de 1110 mètres au-dessus du niveau de la mer, et sa hauteur sera de 145 mètres », a déclaré Rahmon .

D’après lui, en 2024, il était prévu d’allouer 2,8 milliards de somonis (292 millions de dollars) au projet, mais, grâce à des ressources internes, ce montant a été augmenté à 4,8 milliards de somonis (plus de 500 millions de dollars). En 2025, encore 4,3 milliards de somonis (près de 450 millions de dollars) ont été dépensés, et depuis 2008, le financement total dépasse 48,1 milliards de somonis (soit 5 milliards de dollars) .

En plus du financement régulier du projet depuis le budget d’État, le gouvernement du Tadjikistan attire des fonds d’organisations financières internationales et d’autres partenaires. Depuis 2020, une coopération est en cours avec la Banque mondiale : durant cette période, plus de 300 réunions ont été organisées avec des représentants de la Banque mondiale et d’autres partenaires, au cours desquelles ont été abordées les questions de sécurité du barrage, d’écologie, du social, ainsi que différents aspects techniques et juridiques du projet .

Dans le cadre de cette coopération, la Banque mondiale a alloué 650 millions de dollars au projet, dont 350 millions pour la première phase selon un accord de subvention. De plus, des accords ont été conclus avec la Banque asiatique d’investissement dans les infrastructures (500 millions de dollars), la Banque islamique de développement et des fonds arabes (450 millions de dollars), ainsi qu’avec le Fonds qatari de développement pour 50 millions de dollars. Des négociations sont en cours pour d’autres accords de subvention et de crédit avec des organisations financières internationales pour un montant de 1,7 milliard de dollars .

ℹ️ Rogun HPP est le plus grand projet énergétique du Tadjikistan. L’achèvement de la construction est prévu pour la fin de l’année 2031. La centrale de Rogun devrait devenir la plus grande centrale hydroélectrique d’Asie centrale, avec une puissance installée de 3 600 MW et une production annuelle d’électricité de 13 à 17 milliards de kWh .
